今年以来,湖南公路工程项目扎实推进,为扩内需、稳增长、惠民生提供有力支撑。近期,又有一些工程进度条刷新,不断完善公路体系,为服务国家战略提供强有力的基础设施支撑。
【S508湘阴县樟树至羊谷脑公路及樟树湘江大桥工程】
该项目2024年目标任务为路基施工,为确保9.35公里顺利推进路基施工,一季度该项目积极推动复工复产。截至目前,累计完成投资2.944亿元,配置人员210人,机械设备28台等。
项目施工进度:大桥桩基开累完成152根,完成设计的66%;承台开累完成9个,完成设计的26%;墩柱开累完成3个,完成设计的9%;盖梁开累完成2个,完成设计的9%。其中,斜拉桥,12#塔围堰封底混凝土浇筑完成,破桩头;13#塔承台第二层钢筋绑扎。
预计2026年8月通车。
【S249溆浦县桥江至思蒙公路】
该项目2024年目标任务为完成路基,为确保23.752公里按期完成路基建设,一季度该项目积极推动复工复产。截至目前,已完成投资3.2亿元,项目路线土石方完成78%,桥涵完成66%。
项目计划2025年1月建成通车。

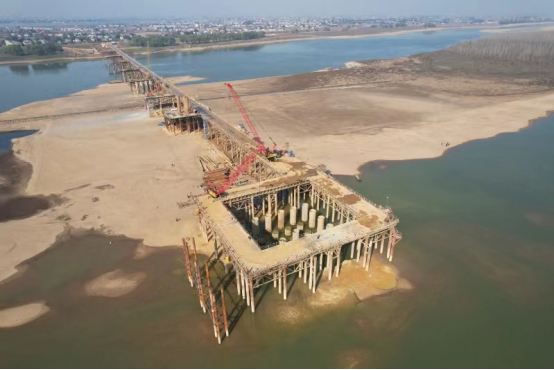

S249溆浦县桥江至思蒙公路四都河大桥架梁现场
【S222双峰县新屋里经沙塘至双爱塘公路】
该项目2024年目标任务为新开工,为确保30.6公里完成新开工及路基施工,市、县认真履职、有力担当,通过积极动员、广泛宣传、深入讲解、实地调查等并联工作模式,全力做好项目开工前的要素保障工作。
今年2月初,县政府组织召开了由乡镇、相关单位、参建单位参加的项目开工动员大会。3月份完成检测政府采购,启动全线线路优化的外业工作;启动杆线调查工作;确定了部分取土场和弃土场位置;已经向交警部门申请占道施工工作;完成报建手续资料收集和汇总工作,报市局初审;各施工单位和监理单位组建了项目部。
目前已完成17公里的线路优化工作;完成井字路段的调查工作,井字段共需要搬迁电力、电信等294根;荷叶取土场、沙塘取弃土场等9处;沙塘和荷叶段已经开工建设,已完成投资500万元,完成季度目标任务。
【S220沅江市四季红至黄茅洲大桥北公路】
该项目2024年目标任务为完工建设,为确保16.152公里按期建成,一季度该项目积极推动复工复产。
截至目前,开累完成投资1.822亿元,征地拆迁及杆线迁移100%;路基填筑61.37%;悬臂挡土墙49.56%;通涵58.06%;路面已完成底基层和下基层20.25%;矮脚墙及护坡60%。
预计今年12月底前可建成通车16.152公里。
【G353安乡红卫闸至夹夹大桥公路】
该项目2024年目标任务为完工建设,为确保17.6公里按期建成,一季度该项目积极推动复工复产。截至目前,累计完成投资1.4336亿元,路面主体工程已完成,附属工程已基本完成,预计今年4月中下旬进行交工验收,正式投入使用。
项目建设期间克服了交通流量对项目建设的不利影响,最大努力保障了沿线群众出行通畅。一是始终坚守安全无事故底线,未发生一起安全事故。二是开创性开展平交路口精细化提升,超设计范围提升被交道安全防护能力,为群众出行安全筑牢关键性一环。三是排除万难保畅通。面对自1961年有完整气象记录以来历史同期最强寒潮过程,开展连续10天的抗冰融雪保通斗争,针对高速封闭,渡口封渡,春运高峰的重重压力,出动人员500多人次,机械设备180余台班,使用融雪剂200余吨,全线未出现过一次因冰雪至封堵情况。四是注重质量保安全。项目质量、安全跟踪服务,业主方、监理方始终坚守在项目建设第一线,随时调度施工难点,随时关注质量安全。五是克服资金压力保进度。安乡县交通运输局积极跟县委县政府汇报,筹措项目建设资金,目前项目主体工程基本完工。
