当前位置: 首页>专题专栏>交通发展规划>国省部署

湖南省交通运输综合规划简讯(2023年第4期)

发布日期:2023-05-09 15:54
信息来源:厅综合规划处
字号:【


【高速公路前期

1.4月份高速公路项目前期工作进展情况。

1)许广高速茶亭互通至长沙绕城。我厅已出具项目核准意见,项目用地预审已批复,工可核准前置要件均已齐备。    

2)浏阳至江背。我厅已出具项目核准意见,项目用地预审已批复,工可核准前置要件均已齐备。

3)长沙机场中轴大道互通。

——江杉高速机场中轴大道互通。工可批复要件均已齐备,相关资料已报省发改委。

——长浏高速机场中轴大道互通。工可已由省发改委完成评估,用地预审等相关专项报告正在抓紧编制。

4)G4京港澳高速长沙广福至株洲王十万(朱亭)段、株洲王十万(朱亭)至耒阳段扩容工程。交通运输部已委托部规划院完成两项目工可现场考察并召开评估会,已按专家意见修改完成上报交通运输部

5)桂新高速桂东至郴州段、郴州至桂阳段。两项目工可报告编制完成,用地预审资料已报送省自然资源厅,初步设计已完成外业验收。

2.2023年5月份前期工作目标计划。

1)衔接省发改委,取得浏江和茶长高速两项目工可核准批复。

2)衔接省发改委,尽快取得江杉高速机场中轴大道互通工可批复。

3)衔接交通运输部,取得长株、株耒扩容两个项目工可部审意见

【水运建设前期

1.4月份水运建设项目前期工作进展情况。

1)省管水运项目。

——湘江长沙至城陵矶一级航道建设工程。省重点建设项目事务中心已出具工可评估报告,工可批复要件已齐备,正报省发改委审批。

——沅水桃源枢纽二线船闸建设工程。已完成模型试验中间成果验收,工可报告基本编制完成;社稳报告已获桃源县委政法委备案;勘察设计正在挂网招标。

——资水益阳至芦林潭二级航道建设工程、澧资航道白沙至甘溪港三级航道建设工程。工可报告基本编制完成;社稳报告已通过审查;勘察设计正在挂网招标。

——沅水金紫至洪江四级航道建设工程。工可报告已通过省重点建设项目事务中心审查,正就项目建设时序等情况征求贵州省交通运输厅意见。

——沅水鱼潭航电枢纽工程、资水桃花江航电枢纽工程。工可报告已通过技术审查,正在开展专项报告及模型试验委托工作。

2“一市一港”市州总体规划编制。

各市州港口总体规划编制工作进度情况如下:

14个市州港口规划编制工作进展情况

港口名称

工作进展

港口名称

工作进展

岳阳港

已批复

衡阳港

已批复

长沙港

已报交通运输部,待审

怀化港

近期报省政府

征求交通运输部意见

常德港

已报交通运输部,待审

娄底港

待省政府批复

株洲港

已批复

郴州港

已批复

湘潭港

已批复

邵阳港

已批复

永州港

已报省政府

待征求交通运输部意见

张家界港

已完成征求省交通厅意见工作待批

益阳港

已批复

湘西港

已批复

2.2023年5月工作计划。

落实《湖南省水运发展联席会议协调机制工作规则》《工作责任清单》(简称《规则清单》)要求,加快推进省管航道项目前期工作,督促市县加紧开展地方航道、港口项目进度及港口总体规划编制工作。

1)协调省发改委尽快批复湘江长沙至城陵矶一级航道建设工程工可报告;

2)完成资水益阳至芦林潭二级航道、澧资白沙至甘溪港三级航道和沅水桃源枢纽二线船闸等3个项目勘察设计招标工作。

项目招商引资

——京港澳株耒段扩容工程捆绑桂郴高速项目包。实施方案已报省政府审批,省司法厅正在进行合法性审查。

——京港澳羊楼司至龙湾、龙湾至广福扩容工程。实施方案编制已启动,正在研究制订招商方案。

——服务设施经营权顶层设计。对全省高速公路服务设施经营权进行初步清理,依据法律法规和特许合同相关规定,就三种情况分类提出处置方案。目前,厅财务处牵头正在对处置方案进行完善。

——PPP项目清理整治。配合省财政厅和省发改委开展了我省8个高速公路PPP项目清理整治工作,完成了对省财政厅现场检查意见底稿的回复。

——经营性公路履约监管办法。依据法律法规规定和特许合同相关监管职责,起草完成监管办法框架,正在根据厅领导意见进行修改完善。

——安邵高速遗留问题处置。4**日,蒋峰副厅长主持召开了专题调度会,明确了处置方案,处置方案近期报厅主要领导审定。

【交通行业统计】

全省1-4月份交通固定资产投资累计完成267.5亿元,较去年同期(267.6亿元)下降0.04%,占年度目标(1000亿元)的26.7%。4月全省交通固定资产投资完成83.3亿元,占年度目标(1000亿元)的8.3%,其中高速公路、国省干线、农村公路、站场、水运、信息化分别完成固定资产投资49.7亿元、6.4亿元、15.5亿元、5.4亿元、6.1亿元、0.13亿元。完成营业性客运量、旅客周转量分别为9196.0万人、54.9亿人公里,同比增长-5.6%、6.5%;完成货运量、货物周转量分别为6.5亿吨、592.1亿吨公里,同比增长5%、5.9%。

【乡村振兴专题】

1.落实省委2023年一号文件责任分工,实现乡村振兴有效衔接,我厅主动作为,结合交通运输年度重点工作任务和投资计划,印发了《2023年度全省交通运输巩固拓展脱贫攻坚成果暨服务乡村振兴工作要点》,要求厅相关处室、厅直机关、市州交通运输局积极落实责任,共同推进交通运输服务乡村振兴。

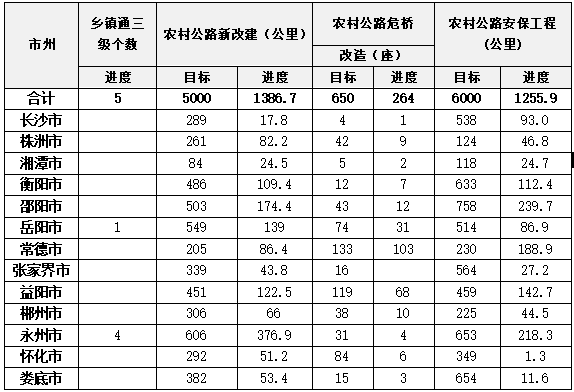

2.2023年1-4月份,完成农村公路新改建1386.7公里,为年度目标的27.73%;完成农村公路危桥改造264座,为年度目标的40.62%;完成农村公路安保工程1255.9公里,为年度目标的20.93%。

各市州年度任务1-4月完成情况
